Regulation Guide · 2026. 09

관광사업계획 승인 —
호스텔 서류와 진행 순서

레아건축사사무소 · 김준수 건축사

일반적인 용도변경은 건축과에서 허가를 받으면 끝납니다. 호스텔은 다릅니다. 관광진흥법상 관광숙박업이라, 관광과에서 사업계획 승인을 받고 공사 후 관광사업 등록까지 마쳐야 영업할 수 있습니다. 이 글은 두 부서를 오가는 순서와, 누가 어떤 서류를 준비해야 하는지를 정리했습니다.

두 부서, 세 번의 신청 — 전체 흐름

관광진흥법 제15조는 관광숙박업을 경영하려는 사람이 등록하기 전에 사업계획을 작성해 구청장의 승인을 받도록 정하고 있습니다. 여기에 건축과의 용도변경 허가가 따로 필요하고, 공사가 끝나면 다시 관광과에 관광사업 등록을 신청합니다. 신청은 세 번, 창구는 두 곳입니다.

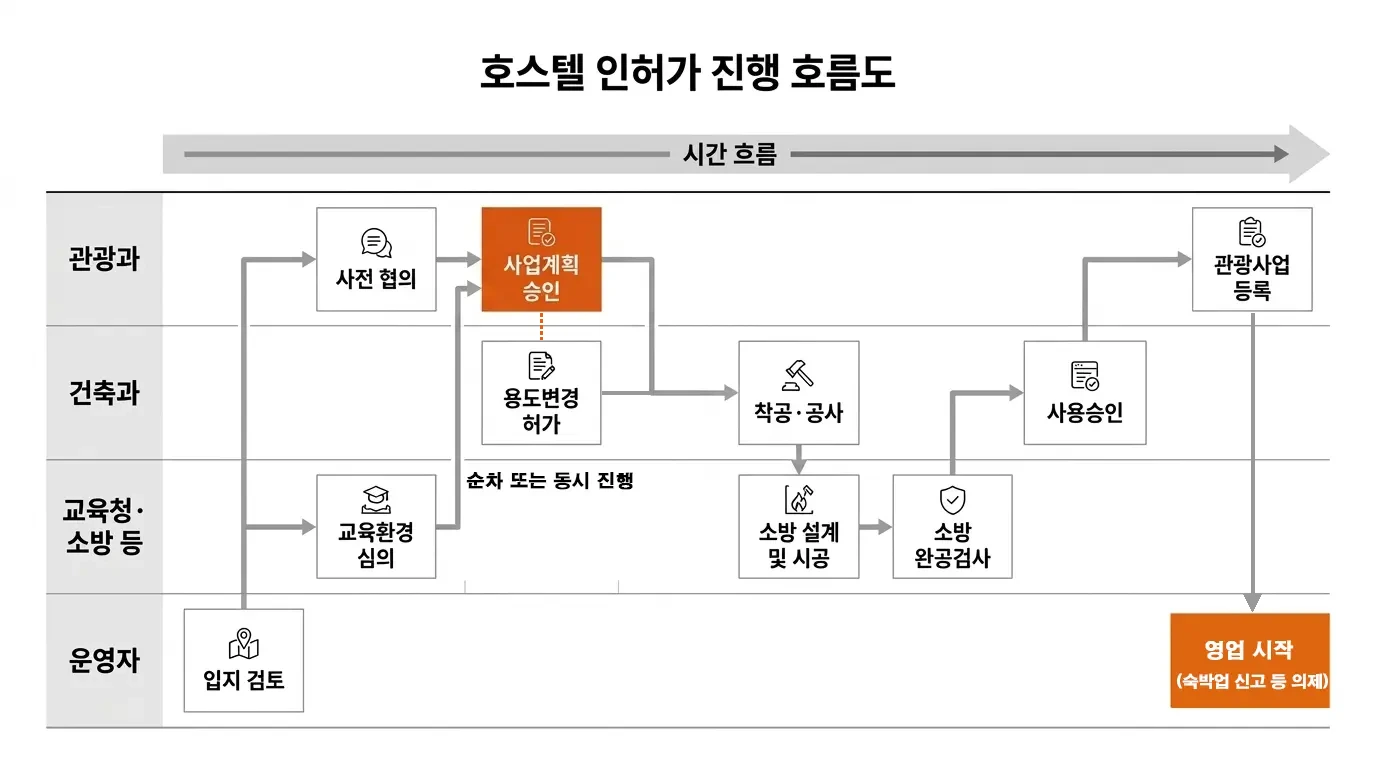

호스텔 인허가 전체 흐름도: 사전 협의와 교육환경 심의 후 관광과의 사업계획 승인과 건축과의 용도변경 허가를 순차 또는 동시에 받고, 공사와 소방 완공검사, 사용승인을 거쳐 관광사업 등록 후 영업 시작
부서별 진행 흐름 (관광진흥법 제15조·제4조, 건축법 제19조)

사업계획 승인과 용도변경은 구청에 따라 순서대로 받게 하는 곳도, 동시에 진행하게 하는 곳도 있습니다. 어느 쪽인지에 따라 전체 일정이 몇 주씩 달라지니, 설계에 들어가기 전에 관광과와 건축과에 처리 순서부터 확인하는 것이 좋습니다. 학교 주변이라면 교육환경보호위원회 심의가 가장 앞에 옵니다. 심의 결과통보서가 사업계획 승인 서류에 들어가기 때문입니다.

사업계획 승인 서류 — 누가 무엇을 준비하나

서류는 준비하는 사람별로 나눠 보면 훨씬 수월합니다. 운영자는 신청서와 인적 서류를, 건물주는 소유권과 사용권 서류를, 설계사무소는 도면과 면적표를 맡습니다.

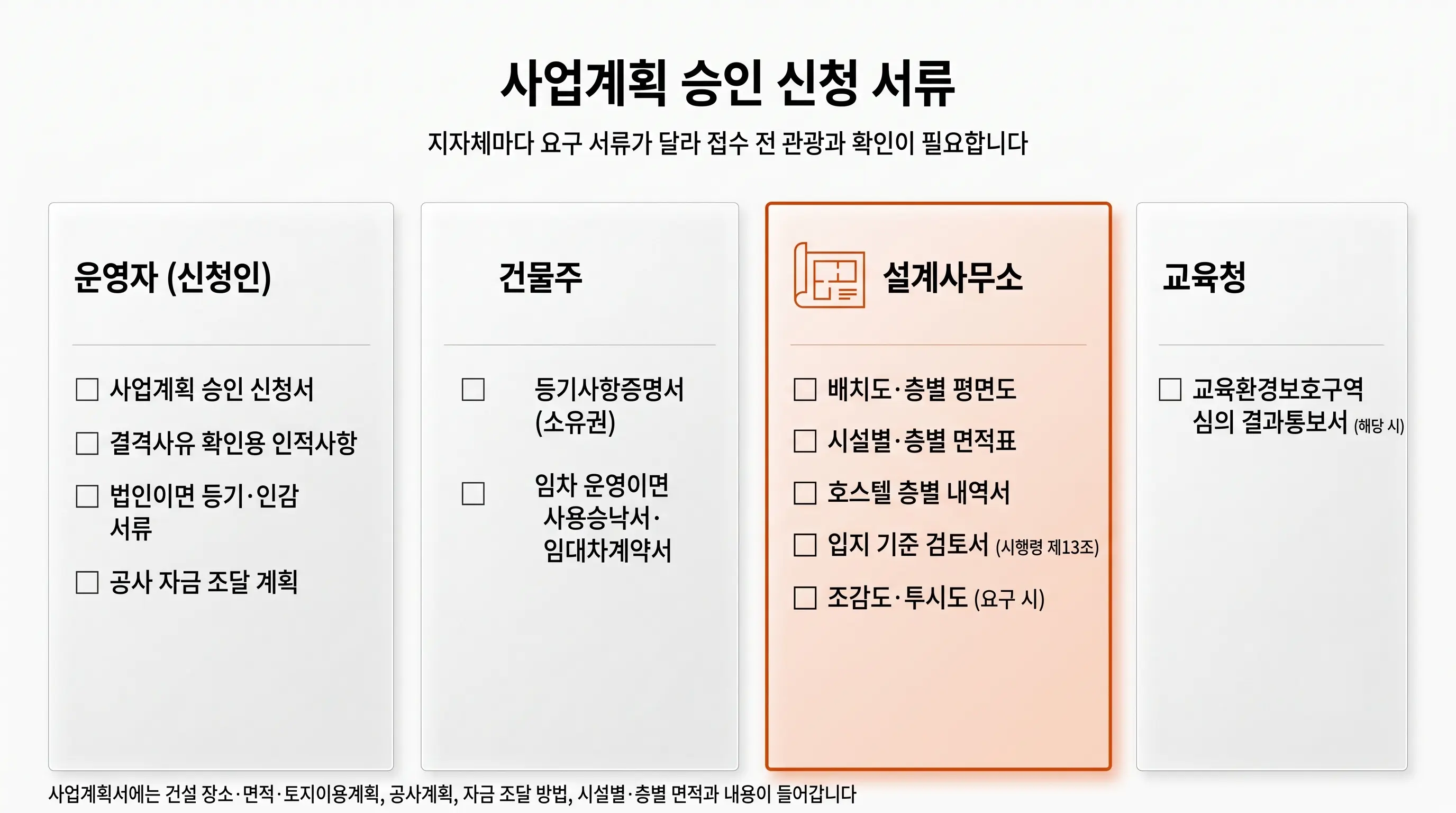

호스텔 사업계획 승인 신청 서류 체크리스트: 운영자는 신청서·결격사유 확인 인적사항·법인 서류·자금 조달 계획, 건물주는 등기사항증명서와 사용승낙서·임대차계약서, 설계사무소는 배치도·층별 평면도·면적표·층별 내역서·입지 기준 검토서, 교육청은 교육환경보호구역 심의 결과통보서
준비 주체별 사업계획 승인 서류 (지자체별로 상이)

핵심은 사업계획서입니다. 건설 장소와 대지 면적, 토지이용계획, 공사계획, 공사 자금과 조달 방법, 시설별·층별 면적과 내용이 들어가야 합니다. 호스텔은 객실 외에 공용 화장실·샤워장·취사장과 여행자 교류 공간이 평면에 드러나야 하므로, 층별 내역서와 평면도가 사실상 심사의 중심이 됩니다.

일반주거지역이라면 도로 연접과 창문 이격 기준(시리즈 2·3편)을 충족한다는 검토서를 함께 내는 것이 좋습니다. 관광과가 승인기준 적합 여부를 판단할 근거가 되기 때문입니다. 구체적인 서식과 추가 서류는 구청마다 달라서, 접수 전에 관광과 안내를 받아 목록을 확정하세요.

건물주와 운영자가 다르다면 — 명의 정리

임차인이 호스텔을 운영하는 경우가 많습니다. 이때 가장 자주 꼬이는 것이 명의입니다. 사업계획 승인과 관광사업 등록은 운영자가 신청인이 되고, 용도변경 허가는 보통 건축주인 건물주 명의로 진행합니다.

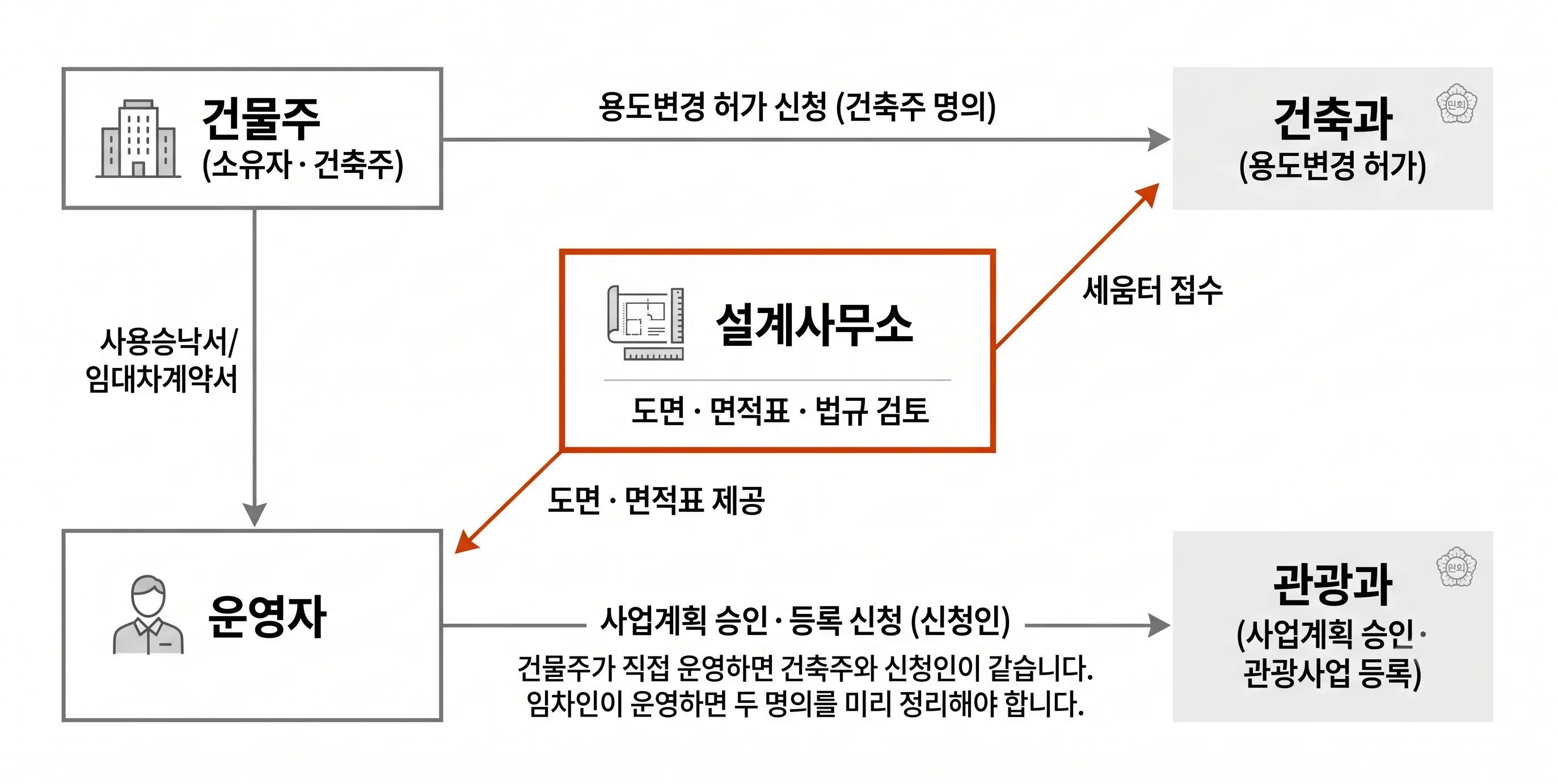

호스텔 인허가 명의 관계도: 건물주는 건축주로서 건축과에 용도변경 허가를 신청하고 운영자에게 사용승낙서와 임대차계약서를 제공, 운영자는 신청인으로서 관광과에 사업계획 승인과 등록을 신청, 설계사무소는 도면과 면적표를 작성해 제공
건물주·운영자·설계사무소의 역할과 서류 흐름 (개념도)

운영자는 부동산을 쓸 권리가 있다는 것을 증명해야 하므로 건물주의 사용승낙서와 임대차계약서가 필요합니다. 임대차계약서에 "호스텔(관광숙박업) 운영 목적의 용도변경과 인허가에 건물주가 협조한다"는 문구를 넣어두면 이후 서류 요청 때 분쟁을 줄일 수 있습니다. 반대로 건물주가 직접 운영한다면 두 명의가 같아 절차가 단순해집니다. 참고로 민간임대주택법의 표준임대차계약서는 등록임대사업자의 주택 임대에 쓰는 서식이라, 상가를 빌려 호스텔을 할 때는 일반 계약서에 용도를 명기하면 됩니다(법정 서식 모음).

공사가 끝나면 — 관광사업 등록

공사와 소방 완공검사, 필요한 경우 사용승인까지 마치면 관광과에 관광사업 등록을 신청합니다. 관광숙박업 등록은 구청의 등록심의위원회 심의를 거쳐 등록증이 발급됩니다.

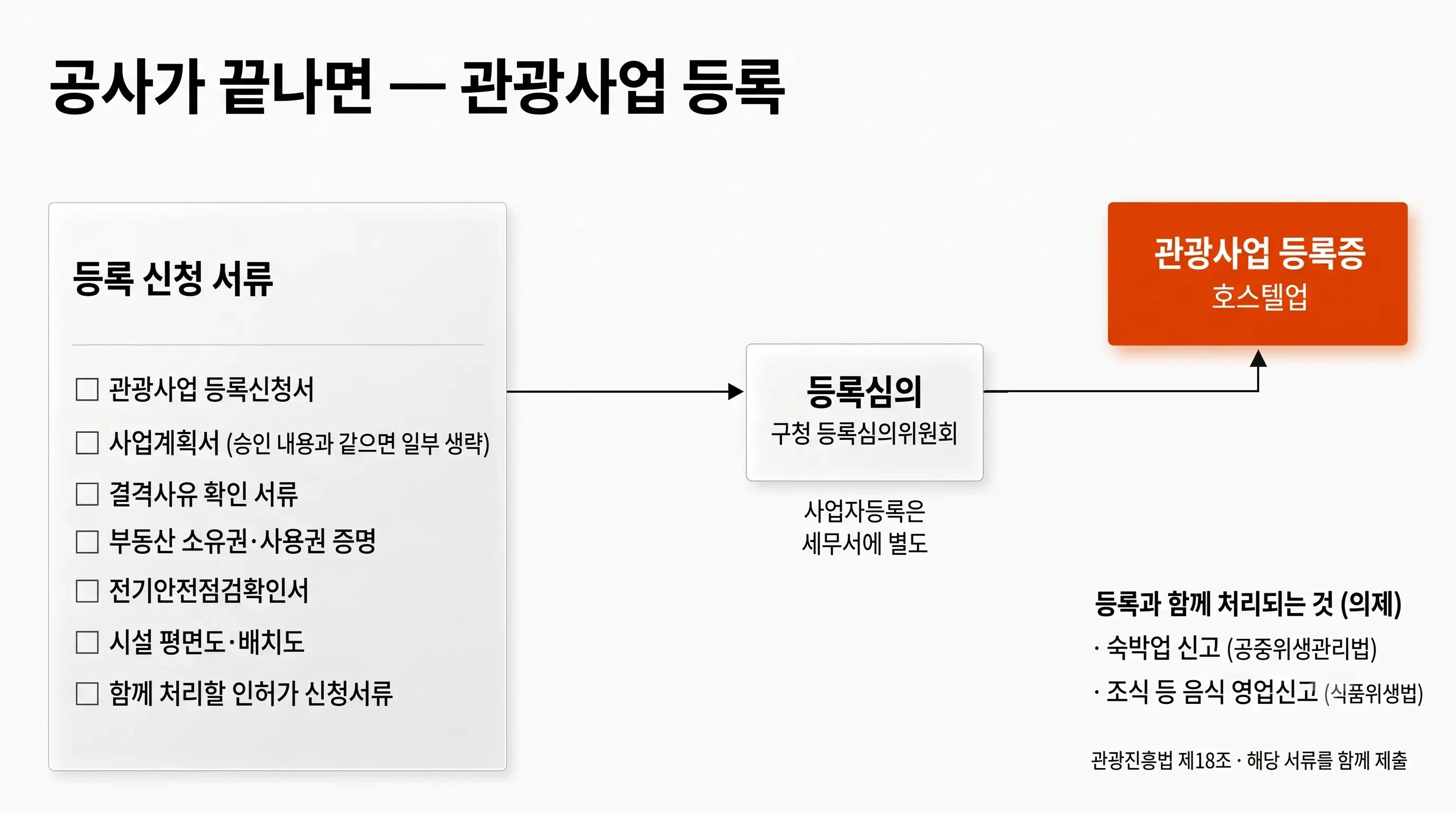

관광사업 등록 절차: 등록신청서, 사업계획서, 결격사유 확인 서류, 부동산 증명, 전기안전점검확인서, 시설 평면도·배치도, 의제 인허가 신청서류를 제출하면 등록심의를 거쳐 등록증 발급, 숙박업 신고와 음식 영업신고 등이 함께 처리됨
관광사업 등록 서류와 의제 처리 (관광진흥법 시행규칙 제2조, 법 제18조)

등록 서류는 사업계획 승인 때와 겹치는 것이 많고, 승인받은 내용에서 바뀐 것이 없으면 관련 서류 일부는 다시 내지 않아도 됩니다. 호텔업(호스텔 포함) 등록에는 전기안전점검확인서와 시설 평면도·배치도가 추가됩니다.

등록하면 숙박업 신고, 조식 제공을 위한 음식 영업신고 같은 관련 인허가가 함께 처리된 것으로 봅니다(관광진흥법 제18조). 따로 신고하러 다닐 필요는 없지만, 해당 신고서와 첨부 서류는 등록 신청 때 같이 내야 합니다. 사업자등록은 세무서에 별도로 합니다.

일정을 줄이는 세 가지

첫째, 교육환경 심의를 가장 먼저. 학교 주변이라면 심의 결과가 나와야 사업계획 승인을 신청할 수 있고, 심의는 교육지원청 위원회 일정에 맞춰 열립니다. 둘째, 두 부서 협의를 한 번에. 관광과와 건축과에 같은 도면으로 동시에 사전 협의를 하면 서로 다른 보완 요구로 도면을 두 번 고치는 일을 줄일 수 있습니다. 셋째, 명의와 사용권은 계약 단계에서. 임대차 계약을 마친 뒤 건물주 협조를 구하는 것보다, 계약서에 협조 조항을 넣는 편이 훨씬 수월합니다.

관련 서식

법제처 국가법령정보센터에 게시된 법정 서식입니다. 제출 전 관할 구청에 최신 서식과 추가 서류를 확인하세요.

  • 관광사업계획 승인신청서관광진흥법 시행규칙 별지 제25호서식 HWP ↓
  • 관광사업계획 변경승인신청서관광진흥법 시행규칙 별지 제26호서식 HWP ↓
  • 관광사업 등록신청서관광진흥법 시행규칙 별지 제1호서식 HWP ↓

법정 서식 모음 전체 보기 →

자주 묻는 질문

Q. 호스텔은 용도변경만 하면 영업할 수 있나요?

아닙니다. 관광사업계획 승인과 관광사업 등록을 모두 거쳐야 영업할 수 있습니다.

Q. 사업계획 승인과 용도변경은 무엇을 먼저 하나요?

구청마다 다릅니다. 순서대로 받게 하는 곳도, 동시에 진행하는 곳도 있어 사전 협의가 필요합니다.

Q. 임차인도 사업계획 승인을 받을 수 있나요?

가능합니다. 건물주의 사용승낙서와 임대차계약서가 필요하고, 용도변경은 보통 건물주 명의로 진행합니다.

Q. 숙박업 신고는 따로 해야 하나요?

관광사업 등록 때 함께 처리된 것으로 봅니다. 다만 신고 서류는 등록 신청 때 같이 제출해야 합니다. 도면과 면적표 준비가 필요하다면 사전검토 문의 →

근거: 관광진흥법 제4조·제15조·제16조·제17조·제18조, 같은 법 시행령 제13조, 같은 법 시행규칙 제2조, 건축법 제19조. 신청 서식과 추가 서류, 처리 순서는 지자체별로 다르므로 관할 구청 안내를 따르세요.
